Aktuelle Arbeiten – Endlager Konrad

Übersicht über die wesentlichen Arbeiten im Dezember 2025

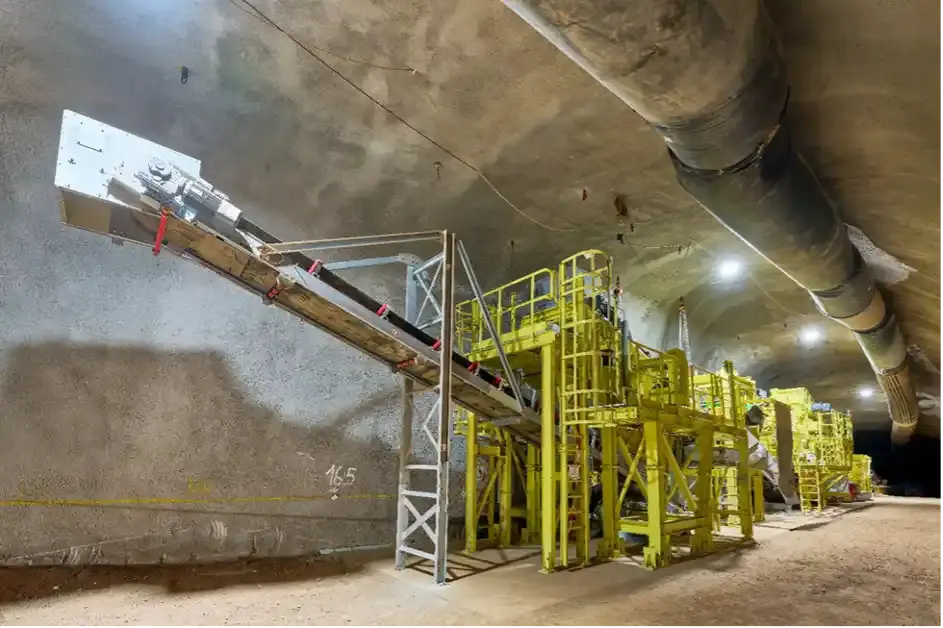

Inbetriebnahme der neuen Brech- und Siebanlage

Im Endlager Konrad wird die neue Brech- und Siebanlage in Betrieb genommen. Sie ersetzt die alte Siebanlage (siehe Einblick November 2024). Der Vorteil der neuen Anlage besteht darin, dass auch größere Gesteinsbrocken verarbeitet werden können.

Loses Gestein, das bei der Errichtung von Strecken anfällt, wird zuerst in den Brecher gefüllt. Dort werden größere Brocken mechanisch in kleinere Stücke zerbrochen. Das zerkleinerte Material wird anschließend über Förderbänder auf Siebe transportiert. Dabei fallen kleinere Teilchen durch die Löcher und die größeren bleiben liegen. Sie werden wieder zurück zum Brecher geführt.

Der Vorgang zwischen dem Brecher und den Sieben läuft automatisiert ab. Die Anlage produziert fertige Gesteinsmischungen unterschiedlicher Körnung. Die fertigen Mischungen werden im Bergwerk zum Fahrbahnbau genutzt, beispielsweise als Unterbau für Strecken im Endlagerbereich (siehe Einblick Dezember 2024).

Wesentliche Arbeiten

Schachtbau Konrad 1

Neben dem Neubau der beiden Seilfahrtanlagen muss auch die Schachtröhre von Schacht Konrad 1 qualifiziert werden.

  • Bauleute schließen die Arbeiten an der oberen Seilscheibenbühne des Fördergerüstes planmäßig ab.

Schachtgelände Konrad 1

Zum Schachtgelände Konrad 1 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 1.

  • Bauleute setzen die Arbeiten an der Löschwasser-Ringleitung fort.

Schachtbau Konrad 2

Die Schachtröhre von Schacht Konrad 2 muss vor dem Neubau der Seilfahrtanlage qualifiziert und an einigen Stellen erweitert werden.



  • Bergleute errichten in 850 Metern Tiefe einen weiteren Teil der Innenschale im Bereich der Umladestation (Füllort). Außerdem bereiten sie den Einbau der Betonfahrbahn in diesem Bereich vor.

Schachtgelände Konrad 2

Zur Schachtanlage Konrad 2 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 2.


  • Bauleute heben die Baugrube für ein Fundament der Umladehalle (Bauteil A2) aus und bringen die Bewehrung ein

  • Beim Lüftergebäude erfolgt die Betonage des unteren Abschnittes des Diffusors. Außerdem führen Bauleute Abdichtungsarbeiten an den fertig betonierten Außenwänden durch.

  • Eine Baufirma arbeitet weiterhin an der Bewehrung der Schachtkellerdecke und baut weitere Einbauteile ein.

Bergbauliche Arbeiten

Die Bergleute müssen durch ständige Kontrollen und Nachsorgearbeiten den sicheren Betrieb des Bergwerks Konrad gewährleisten.


  • Elektrofachleute arbeiten weiter an der Verlegung der Leitungen für das Betonwerk (Versatzaufbereitungsanlage).

  • Bauleute bauen Rohre zum Anschluss der Vorzerkleinerung zur Versatzanlage am Betonwerk ein.

  • Bergleute schließen den Bau von Fundamenten in einer Strecke in 1000 Metern Tiefe ab. Die Fundamente werden für eine Bandstrecke zum Transport von Gestein zum Schacht Konrad 1 benötigt.

Im Gespräch

Im Rahmen unserer Öffentlichkeitsarbeit können sich alle interessierten Bürgerinnen und Bürger über das Endlager Konrad informieren und mit uns ins Gespräch kommen.
Darüber hinaus tauschen wir uns mit Fachleuten und Vertretern aus Politik und Gesellschaft aus und lassen diese Rückmeldungen in unsere Arbeit einfließen.


  • Die Infostelle Konrad öffnet mittwochs und donnerstags von 10:00 bis 17:00 Uhr sowie nach Vereinbarung.  Zwischen dem 22. Dezember und dem 5. Januar bleibt die Infostelle geschlossen.

Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen im Endlager Konrad. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Info Konrad gerne für weitere Auskünfte zur Verfügung.
