Aktuelle Arbeiten - Schachtanlage Asse II

Übersicht über die wesentlichen Arbeiten in der Kalenderwoche 3/2019

Stabilisierung und Notfallplanung

Die Rückholung kann nur in einem langfristig stabilen Bergwerk erfolgen. Zudem müssen Vorbereitungen für einen möglichen Notfall getroffen werden.

  • Bergleute bringen Beton (Sorelbeton) in eine Strecke in der Nähe des Schachts Asse 2 auf der 637-Meter-Ebene (Sohle) ein. Die Strecke ist seit längerer Zeit aufgrund gebirgsmechanischer Beanspruchung nicht mehr befahrbar und war zur Verfüllung vorgesehen. Diese Resthohlraumverfüllung soll zur Stabilisierung des Bergwerks beitragen.
  • Eine Schalungswand auf der 750-Meter-Ebene, die die Grenze eines Dammbauwerks (Strömungsbarriere) zwischen erster und zweiter südlicher Richtstrecke nach Westen bildet, wird fertiggestellt.

Faktenerhebung

Die Einlagerungskammern 7 und 12 auf der 750-Meter-Ebene werden mit Bohrungen erkundet. Die Erkundung der Kammer 7 wird gerade abgeschlossen. Die Erkundung der Kammer 12 vorbereitet.

  • Im Arbeitsbereich vor Einlagerungskammer 7 auf der 750-Meter-Ebene wird damit begonnen, die Standrohre, die die Widerlager der Sicherheitseinrichtung für die Bohrung (Preventerstack) gebildet haben, zu rauben, das heißt auszubohren.

Rückholungsbergwerk und Schacht Asse 5

Für die Rückholung müssen neue Infrastrukturräume und Zugänge zum bestehenden Bergwerk sowie ein Bergungsschacht (Schacht Asse 5) errichtet werden.

  • Im äußersten Osten der 700-Meter-Ebene wird eine 20 Meter lange Kernbohrung erstellt. Kernbohrungen, bei denen das durchbohrte Material als Ganzes erhalten bleibt, ermöglichen die bessere Beurteilung des Gesteins. Im Gegensatz dazu stehen Bohrung im Vollen, bei der das erbohrte Material lediglich als Bohrmehl anfällt.

Lösungsmanagement

Im Bergwerk werden aktuell täglich rund 13,5 Kubikmeter Salzlösung aufgefangen. Das Lösungsmanagement regelt den Umgang mit diesen Lösungen

  • Die in der Vorwoche beobachteten erhöhten Fassungsmengen an der Hauptauffangstelle auf der 658-Meter-Ebene sind rückläufig, jedoch weiterhin auf einem erhöhten Niveau. Zusätzlich zu den erhöhten Mengen an der Hauptauffangstelle werden auch erhöhte Fassungsmengen in der Gleitbogenausbaustrecke auf der 725-Meter-Ebene festgestellt. Die Fassungsrate ist nach aktuellem Kenntnisstand ebenfalls rückläufig. Die BGE-Geschäftsführer Stefan Studt, Beate Kallenbach-Herbert und Dr. Thomas Lautsch haben sich am Montag persönlich ein Bild von der Situation unter Tage gemacht.

Bergbauliche Arbeiten

Die Bergleute müssen den sicheren Betrieb der Schachtanlage Asse II gewährleisten.

  • Auf der 490-Meter-Ebene wird mit einer Firstenfräse beraubt. Das heißt, es werden aufgelockerte Salzbrocken von der Oberfläche abgefräst, damit keine solcher Schalen unkontrolliert herabfallen und das Personal gefährden können.
  • Ebenfalls auf der 490-Meter-Ebene wird der Wetterverschlag (eine Trennwand zur Trennung von Luftströmen im Bergwerk) zurückgebaut. Dieser wird derzeit nicht benötigt, da die dort montierten Lüfter demontiert wurden.
  • Im Grubentiefsten oberhalb der 850-Meter-Ebene wird ein Stützbauwerk errichtet, da die Wand (der Stoß) zwischen zwei Streckenabschnitten stabilisiert werden soll.

Infrastruktur

Über Tage muss die Infrastruktur dauerhaft instandgehalten und modernisiert werden.

  • Im Zwischentrakt zwischen Gebäude 11 (Umkleiden und Infrastruktur) und Gebäude 12 (Schachthalle) wird weiter gearbeitet. Derzeit finden neben Trockenbauarbeiten Elektro-, Sanitär- und Heizungsinstallationen statt.

Im Gespräch

Im Rahmen unserer Öffentlichkeitsarbeit können sich alle interessierten Bürgerinnen und Bürger über die Schachtanlage Asse II informieren und mit uns ins Gespräch kommen. Darüber hinaus tauschen wir uns mit Wissenschaftlerinnen und Wissenschaftlern fachlich aus und lassen diese Rückmeldungen in unsere Arbeit einfließen.

  • Am 16. Januar findet in Remlingen eine Veranstaltung zur 3D-Seismik statt. Eingeladen sind Landwirte, auf deren Grundstücken 3D-seismische Messungen vorgesehen sind.

Einblick

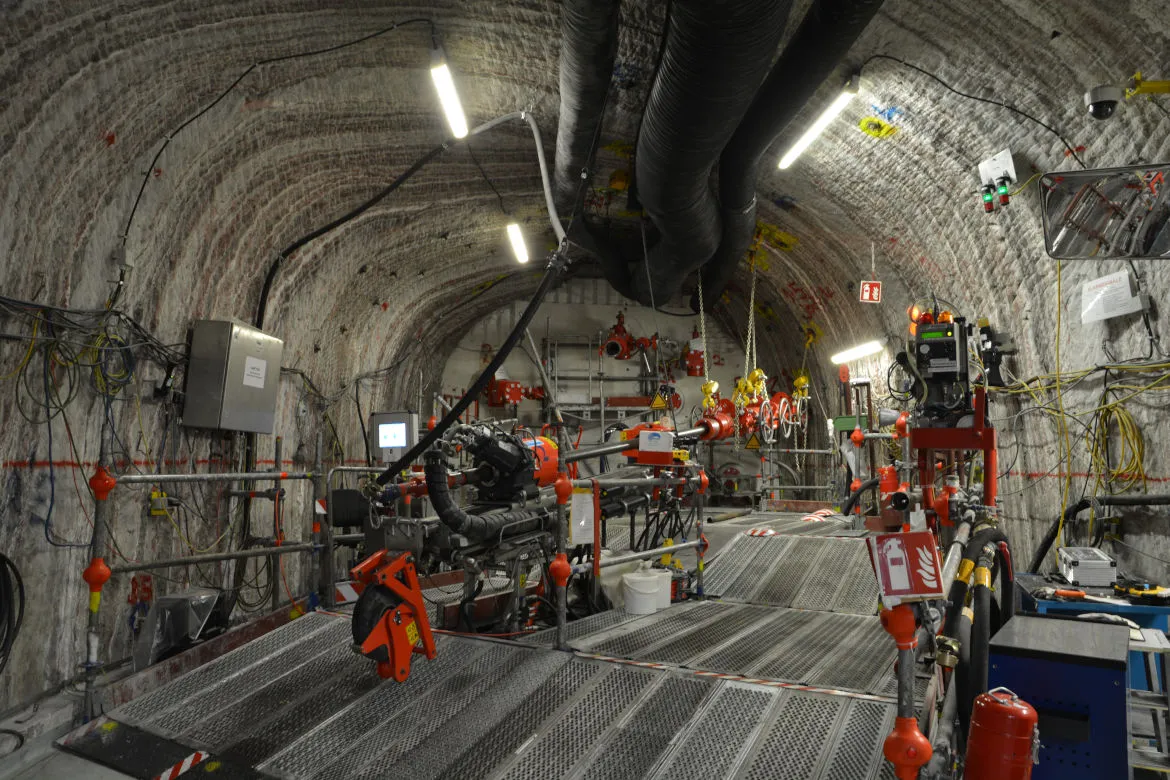

Die Abbildung zeigt das Bohrort zur Erkundung der Einlagerungskammer 7 der 750-Meter-Ebene. Die bohrtechnische Erkundung der Einlagerungskammer ist abgeschlossen. Das gesamte abgebildete Equipment wurde auf Kontaminationsfreiheit geprüft und wird jetzt demontiert.

Aufgenommen im Mai 2016

Die Abbildung zeigt das Bohrort zur Erkundung der Einlagerungskammer 7 der 750-Meter-Ebene. Die bohrtechnische Erkundung der Einlagerungskammer ist abgeschlossen. Das gesamte abgebildete Equipment wurde auf Kontaminationsfreiheit geprüft und wird jetzt demontiert.

Über die Aktuellen Arbeiten

Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen in der Schachtanlage Asse II. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Infostelle Asse gerne für weitere Auskünfte zur Verfügung.
