Aktuelle Arbeiten - Endlager Morsleben

Übersicht über die wesentlichen Arbeiten in den Kalenderwochen 29 und 30/2019

Gewährleistung der Betriebssicherheit

Bergleute müssen das Endlager nach Berg- und Atomrecht betreiben.

  • Bergleute betonieren Flächen auf der 2. Ebene (Sohle) der Schachtanlage Bartensleben im Bereich des Haltepunkts des Förderkorbs (Füllort). Die betonierten Flächen werden für die Erneuerung von Toren, die die Frischluftversorgung im Bergwerk steuern (Wettertore), benötigt.

  • Mitarbeiter der Abteilung "Verfüllbetrieb" erproben auf der 4. Ebene der Schachtanlage Bartensleben (Einlagerungsbereich Südfeld, Kontrollbereich) die Funktionsfähigkeit eines Sammelbeckens (Pumpensumpf) für radioaktive Flüssigkeiten im Dekontaminationsraum.

  • Bergleute setzen in der Schachtröhre Bartensleben Holzbalken instand. Die Holzbalken dienen als Führungsschienen (Spurlatten) für den Förderkorb.

  • Ein Auftragnehmer verlegt vorhandene Erdkabel auf dem übertägigen Betriebsgelände von Schacht Bartensleben, um Platz für ein neues Gebäude zu schaffen. Die Kabel verbinden einen Teil des Endlagers mit dem öffentlichen Stromnetz.

Meldepflichtige Ereignisse

Betriebsstörungen oder Störfälle bis zu Unfällen sind den zuständigen Aufsichtsbehörden zu melden. Grundlage ist die Atomrechtliche Sicherheitsbeauftragten- und Meldeverordnung (AtSMV) in Verbindung mit der Meldeordnung des ERAM.

  • Am 18. Juli werden auf dem übertägigen Betriebsgelände der Schachtanlage Bartensleben vorhandene Erdkabel umverlegt. Die von einem Auftragnehmer eingesetzte Bohranlage hat ein Leck, geringe Mengen Hydraulikflüssigkeit treten aus. Die ausgetretene Flüssigkeit wird unverzüglich aufgefangen, das mit Hydraulikflüssigkeit verunreinigte Erdreich abgetragen und fachgerecht entsorgt. Der Auftragnehmer leitet die Reparatur der Bohranlage ein.

    Eine N-Meldung (Normalmeldung mit geringer sicherheitstechnischer Bedeutung) geht fristgerecht an das Bundesamt für kerntechnische Entsorgungssicherheit.

Einblick

Aufgenommen im August 2019

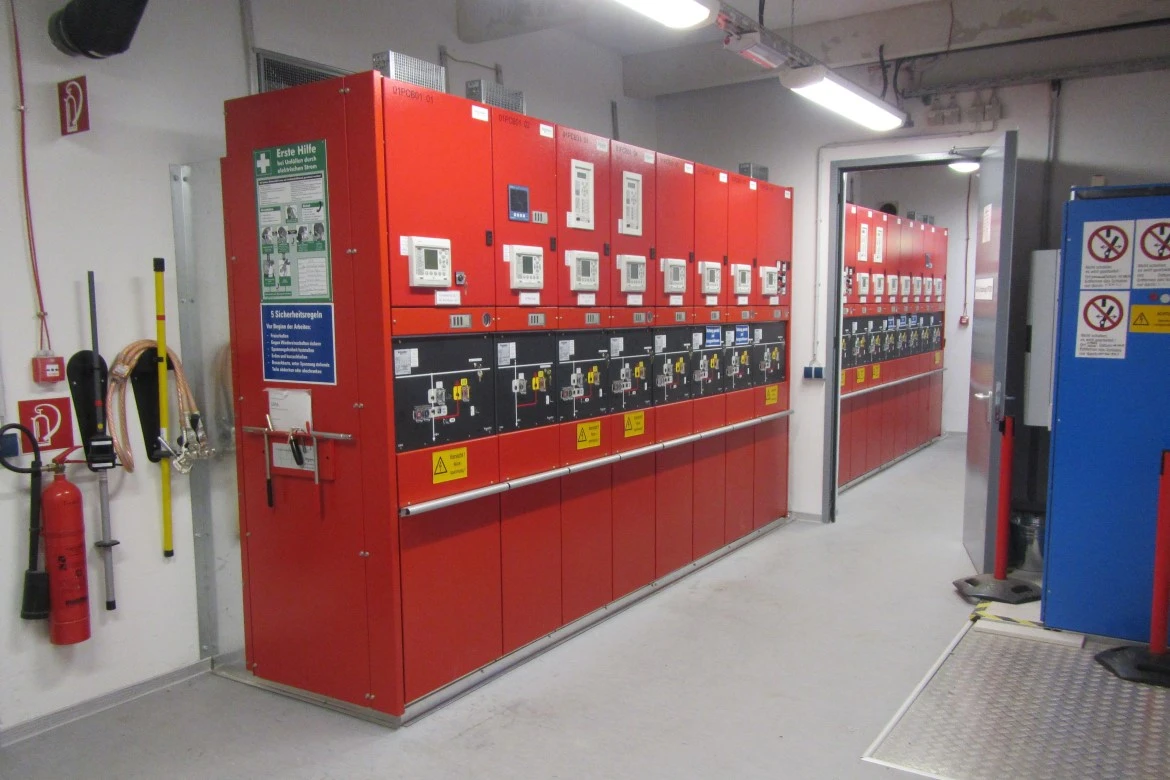

Das Bild zeigt eine aus zwei Blöcken bestehende 20 Kilovolt Schaltanlage auf dem übertägigen Gelände der Schachtanlage Bartensleben. Die Schaltanlage ist ein zentrales Element für die Stromversorgung des Endlagers Morsleben, insbesondere der Schachtanlage Bartensleben. Die gesamte Stromversorgung ist so aufgebaut, dass die Energie bei Bedarf jeden Arbeitsort im Endlager erreichen kann. Auch den Ausfall eines Versorgungskabels kann das elektrische System durch seinen Aufbau überbrücken.

Die Schachtanlage Bartensleben ist über zwei unabhängige Erdkabel an das Netz zur regionalen Stromversorgung (Mittelspannungsnetz mit einer Spannung von 20 Kilovolt) angeschlossen. Diese führen von einer Verteilerstation des örtlichen Netzbetreibers auf das Betriebsgelände. Die Kabel enden in einer 20 Kilovolt Schaltanlage in der Nähe des Förderturms. Die Schaltanlage versorgt vier Transformatoren, die die Spannung von 20 Kilovolt in 6 Kilovolt und 0,4 Kilovolt umwandeln. Die Spannung von 6 Kilovolt wird für den Betrieb der Schachtförderanlage und die Energieversorgung unter Tage genutzt. Die Spannung mit 0,4 Kilovolt wird für die Versorgung der weiteren übertägigen Anlagen genutzt.

Die Stromversorgung der Grube ist durch drei Kabel sichergestellt, die in der Schachtröhre des Schachtes Bartensleben verlaufen. Eines der Kabel dient ausschließlich der Reserve. Unter Tage verteilen zwei 6 Kilovolt Schaltanlagen den Strom, den sie zuvor auf die benötigte Spannung umgewandelt haben. Mobile Verteilerstationen können für die Versorgung von Orten genutzt werden, für die keine dauerhafte Stromversorgung eingerichtet wurde.

Schacht Marie besitzt einen separaten Anschluss an das Stromnetz. Der Strom wird ähnlich dem System auf Schacht Bartensleben umgewandelt und verteilt. Im Falle eines Stromausfalls im regionalen Versorgungnetz kann Strom über eine mobile Ersatzstromanlage, ähnlich einem Notstromaggregat, erzeugt werden. Die Anlage erzeugt genügend Leistung, um zum Beispiel eine mobile Fördermaschine zur Rettung von Personen auf einem feststeckenden Förderkorb zu betreiben.

Über die Aktuellen Arbeiten

Mit den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen im Endlager Morsleben. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Infostelle Morsleben gerne für weitere Auskünfte zur Verfügung.
