Aktuelle Arbeiten - Schachtanlage Asse II
Übersicht über die wesentlichen Arbeiten im Februar 2026

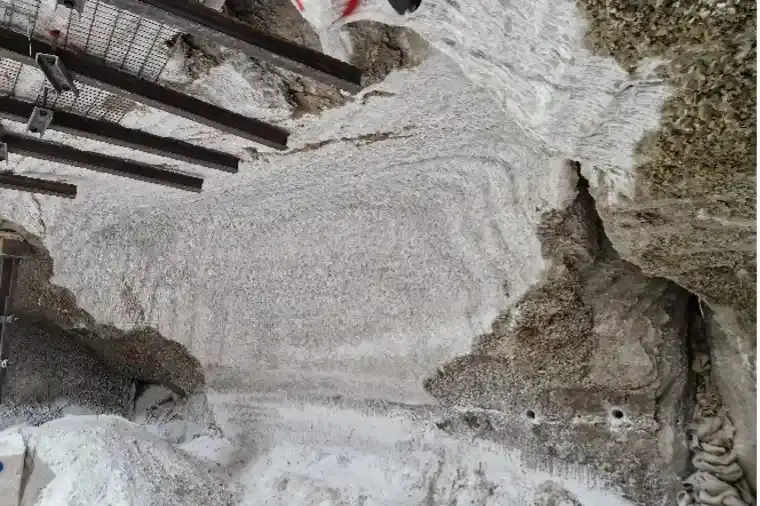

Bergleute finden Salzwasser-Fließweg in einer Kluft
Bei Arbeiten im Bereich der ehemaligen Hauptauffangstelle auf der 658-Meter-Ebene legen Bergleute eine Kluft am südlichen Rand des Abbaus 3 frei. Mithilfe einer Kamera erkunden sie die Kluft und finden darin einen Salzwasser-Fließweg. Die BGE informierte darüber in einer Pressemitteilung.
Um den Arbeitsbereich langfristig zugänglich zu machen, erweitern und sichern die Bergleute diesen zum Beispiel durch Stützbauwerke aus Sorelbeton. Anfang März wollen sie den Fließweg freilegen und weitere technische Lösungen zum Fassen des Salzwassers prüfen.
Wesentliche Arbeiten
Stabilisierung und Notfallplanung
Die Rückholung kann nur in einem langfristig stabilen Bergwerk erfolgen. Zudem müssen Vorbereitungen für einen möglichen Notfall getroffen werden.
- Die Grube wird fortlaufend stabilisiert. Dabei errichten Bergleute in den durch Gebirgsdruck geschädigten Bereichen Stützbauwerke. Zusätzlich verfüllen sie nicht mehr benötigte Hohlräume. Der sichere Betrieb des Bergwerks ist eine Grundvoraussetzung für die geplante Rückholung der radioaktiven Abfälle.
Rückholungsplanung
Die BGE hat den gesetzlichen Auftrag die Schachtanlage Asse II unverzüglich stillzulegen. Zuvor sollen die radioaktiven Abfälle zurückgeholt werden.
- 511-Meter-Ebene, MAW-Kammer: Im Februar wird der Zuschlag für die Genehmigungsplanung zur Rückholung der Abfälle aus der Einlagerungskammer 8a erteilt. Der Auftrag geht an eine Planungsgemeinschaft, die sowohl im Bergbau als auch in der Kerntechnik erfahren ist.
- 750-Meter-Ebene, Faktenerhebung: Der Bereich, von dem aus die Erkundungsbohrungen in die Einlagerungskammern 7 und 12 durchgeführt wurden, soll zurückgebaut und als Strahlenschutzbereich aufgehoben werden. Voraussetzung dafür ist, dass beide Bohrungen in die Einlagerungskammern verfüllt sind. Bergleute bereiten das Verfüllen der Erkundungsbohrung in die Einlagerungskammer 7 vor. Dazu führen sie Messungen durch und entfernen lose Salzreste (Grus) aus dem Bohrloch. Das Verfüllen der Bohrung zur Einlagerungskammer 12 ist bereits abgeschlossen. Gleichzeitig beginnen sie mit vorbereitenden Arbeiten zum Rückbau des Bohrortes.
Lösungsmanagement
In die Schachtanlage Asse II dringen salzhaltige Lösungen aus dem Deckgebirge ein. Das Lösungsmanagement regelt den Umgang mit diesen Lösungen.
- 725-Meter-Ebene, 700-Meter-Ebene und 658-Meter-Ebene: Vom 2. bis zum 4. Februar 2026 werden rund 278 Kubikmeter Salzwasser mit der Chargen-Bezeichnung 2026/02 nach erfolgter Freigabe gemäß Paragraf 31 bis 42 der Strahlenschutzverordnung nach über Tage gebracht. Der Messwert für Tritium liegt bei 12 Becquerel pro Liter. Zum Vergleich: In der Trinkwasserverordnung liegt der Grenzwert für Tritium bei 100 Becquerel pro Liter. Das Radionuklid Cäsium-137 wird nicht nachgewiesen. Die Nachweisgrenze für Cäsium-137 liegt bei 0,42 Becquerel pro Liter.
- 725-Meter-Ebene, 700-Meter-Ebene und 658-Meter-Ebene: Vom 16. bis zum 18. Februar 2026 werden rund 181 Kubikmeter Salzwasser mit der Chargen-Bezeichnung 2026/03 nach erfolgter Freigabe nach über Tage gebracht. Der Messwert für Tritium beträgt 12 Becquerel pro Liter. Das Radionuklid Cäsium-137 wird nicht nachgewiesen. Die Nachweisgrenze für Cäsium-137 liegt bei 0,46 Becquerel pro Liter.
Sie finden den Überblick über die aktuellen Fassungsraten im Februar in einem Dokument (PDF, 2,73 MB, nicht barrierefrei).
Bergbauliche Arbeiten
Die Bergleute müssen den sicheren Betrieb der Schachtanlage Asse II gewährleisten.
511-Meter-Ebene: Im Bereich der Bohrwerkstatt erneuern Bergleute die Fahrbahn. Dazu begradigen sie die kaputten Bereiche mit einer kleinen Fräse (Brokk). Anschließend wird eine neue Fahrbahn aus Sorelbeton aufgebracht. Um die Streckenbereiche im Bergwerk sicher befahren zu können, müssen diese fortlaufend instandgesetzt werden.
- 700-Meter-Ebene, Hauptverbindungsstrecke: Im Bereich des Schachts Asse 4 soll der Verlauf der Hauptverbindungsstrecke (Wendel) verändert werden. Dafür kommt eine große Teilschnittmaschine zum Einsatz. Um den benötigten Platz für die Maschine zu schaffen, erweitern Bergleute einen Streckenbereich in der Umfahrung von Schacht Asse 4.

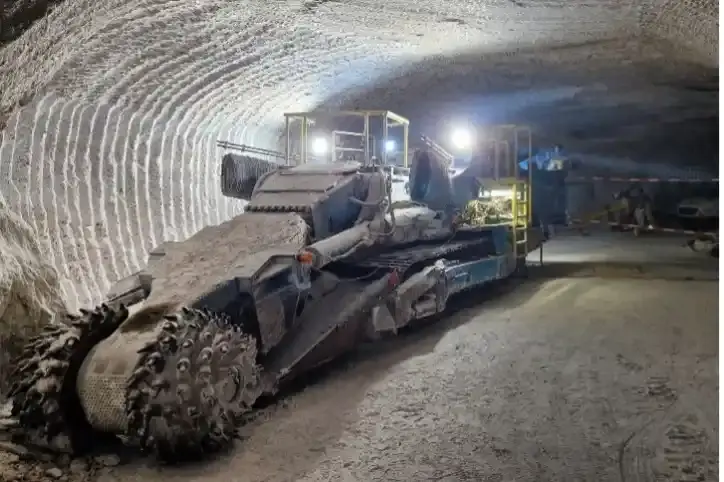

Teilschnittmaschine in der Umfahrung auf der 700-Meter-Ebene.
750-Meter-Ebene, nördliche Richtstrecke nach Westen: Bergleute beenden die Bohrarbeiten für eine neue Flucht- und Wetterbohrung. Die bisherige Fluchtbohrung liegt in einem Bereich, der zukünftig mit Beton verfüllt wird.
- 800-Meter-Ebene, Schachtende: Neben weiteren Bereichen auf der 750- und 800-Meter-Ebene soll am Schachtende einer der größten offenstehende Räume im Bergwerk abschnittsweise verfüllt werden. Dazu errichten Bergleute eine erste Mauer aus Blocksteinen. Diese fungiert als Dammbauwerk und ermöglicht es, den dahinterliegenden Bereich mit Sorelbeton auszugießen. Ist dieser Bereich ausgehärtet, kann der nächste Teil folgen.

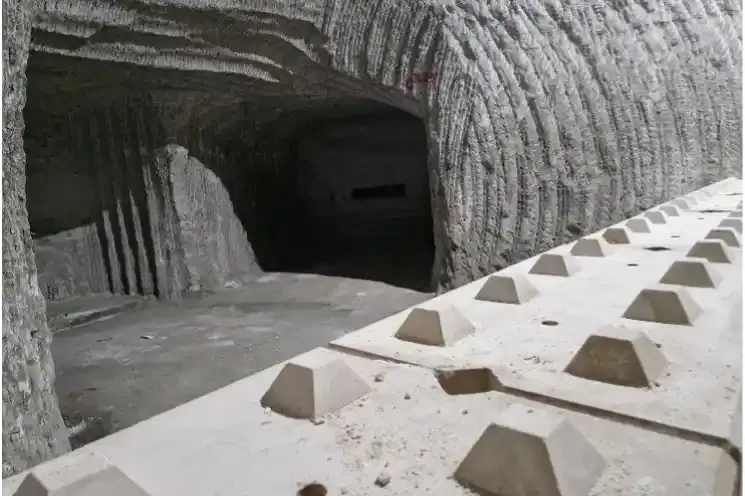

Verfüllbereich hinter einer Mauer aus Blocksteinen.
Strahlenschutz
Die Einhaltung und Überwachung des Strahlenschutzes gewährleistet die Sicherheit des Personals, der Besucherinnen und Besucher, der Bevölkerung sowie der Umwelt.
- 750-Meter-Ebene, Faktenerhebung: Bei vorlaufenden Arbeiten zur Aufhebung des Strahlenschutzbereichs führen Mitarbeiter*innen des Strahlenschutzes Strahlenschutzmessungen zur Freigabe von Arbeitsmaterial durch.
Im Gespräch
Im Rahmen unserer Öffentlichkeitsarbeit können sich alle interessierten Bürgerinnen und Bürger über die Schachtanlage Asse II informieren und mit uns ins Gespräch kommen.
- Die Infostelle Asse hat mittwochs und donnerstags von 10:00 bis 17:00 Uhr geöffnet. An den weiteren Wochentagen öffnen die Mitarbeiter*innen die Infostelle nach Vereinbarung. Weitere Informationen zu den Angeboten finden Sie auf unserer Website zur Infostelle Asse.
Links zum Thema
- Alle Monatsberichte zur Schachtanlage Asse II
- Dem Salzwasser auf der Spur
- Fortschritte und Herausforderungen bei der Lösungsfassung in der Schachtanlage Asse II
- BGE macht sich ein Bild von den mittelradioaktiven Abfällen in der Asse
- Nach rund 50 Jahren: Erster Blick auf Fässer in Einlagerungskammer 12 der Asse
- Aktuelle Messwerte des Salzwasserzutritts
- Website der Infostelle Asse
- Die Schachtanlage Asse II auf Einblicke.de (externer Link)
- BGE-Einblicke-Magazin #26 (externer Link)
- Alle Meldungen und Pressemitteilungen zur Schachtanlage Asse II
