Aktuelle Arbeiten – Endlager Konrad

Übersicht über die wesentlichen Arbeiten der Kalenderwochen 1 und 2/2018

Schachtbau Konrad 1

Neben dem Neubau der beiden Seilfahrtanlagen muss auch die Schachtröhre von Schacht Konrad 1 saniert werden.

  • Sanierung des Fördergerüsts: Arbeiter treffen Vorbereitungen für einen Trägerwechsel am Führungsgerüst. An dem denkmalgeschützten Fördergerüst müssen im Zuge der Sanierung Teile erneuert und ergänzt werden.

Schachtgelände Konrad 1

Hierzu gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 1.

  • Im Erdgeschoss des Sozial- und Verwaltungsgebäudes wird Estrich verlegt. Elektriker verlegen Leitungen für die Gebäudeleittechnik (zum Beispiel Heizung, Lüftung, Brandschutzmeldeanlage).


Bergbauliche Arbeiten

Die Bergleute müssen durch ständige Kontrollen und Nachsorgearbeiten den sicheren Betrieb des Bergwerks Konrad gewährleisten.

  • In 850 Meter Tiefe (2. Ebene des Bergwerks) im schachtnahen Bereich erweitern Bergleute die Schachtröhre von Schacht Konrad 2. Derzeit finden Baggerarbeiten statt.
  • Geotechniker montieren zur Beobachtung der Geologie Messsonden (Extensometer) in Bohrlöcher  in der Strecke vor Schacht Konrad 2 auf der 2. Ebene. Die Sonden liefern Messdaten zur geologischen Beobachtung des Bergwerksbereichs im Zuge der Erweiterungsarbeiten.
  • Auf der 2. und 3. Ebene (in 850 bis 1000 Meter Tiefe) werden Verbindungsstrecken erweitert. Bergleute fräsen dazu das Streckenprofil nach und bringen eine neue Sicherung mit Gebirgsankern und Maschendraht an.

Einblick

Aufgenommen im November 2017

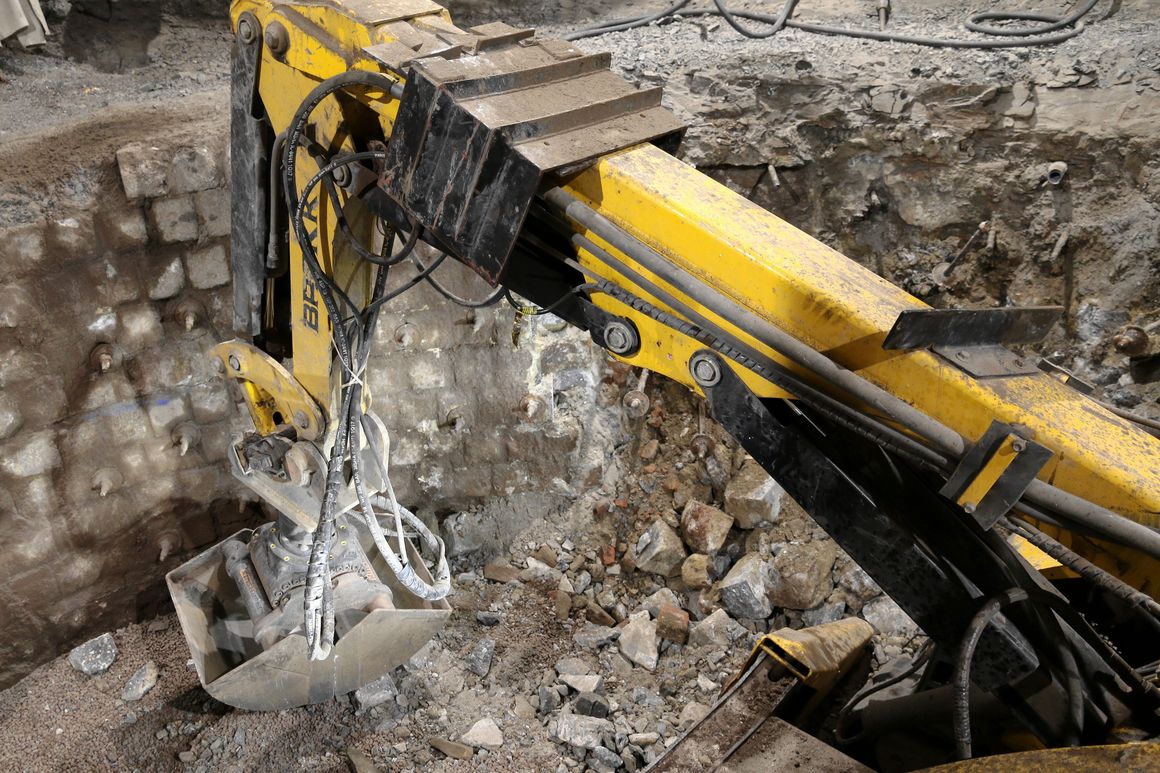

Bauarbeiten in 850 Meter Tiefe im schachtnahen Bereich am Schacht 2: Über Schacht Konrad 2 werden später die Abfallbehälter ins Endlager transportiert. Dazu muss der bestehende Übergang vom Schacht in die Strecke erweitert werden. Dieser Bereich wird als Füllort bezeichnet. Für den Bagger ist eine Arbeitsplattform in den Schacht gebaut worden. Dieser arbeitet sich vom Schacht aus ins Bergwerk vor.

Über die Aktuellen Arbeiten

Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen im Endlager Konrad. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Info Konrad gerne für weitere Auskünfte zur Verfügung.
