Aktuelle Arbeiten – Endlager Konrad

Übersicht über die wesentlichen Arbeiten im April 2026

Die BGE lässt neue Bäume und Sträucher pflanzen

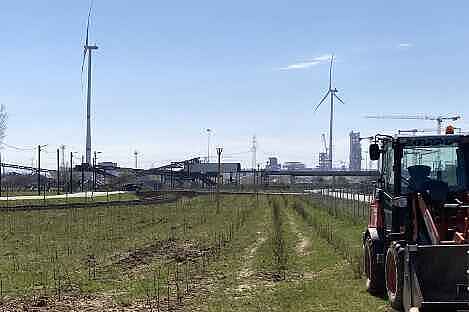

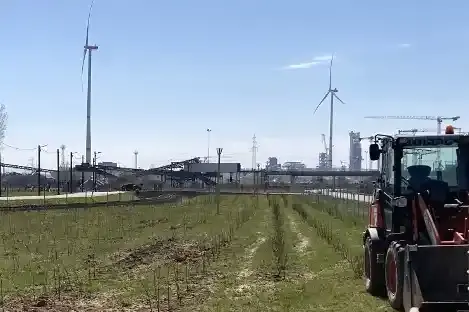

Auf Grünflächen in unmittelbarer Nähe des Endlagers Konrad wurden rund 7.500 Setzlinge von heimischen Sträuchern und Bäumen gepflanzt. Die ausgewählten Pflanzen zeichnen sich durch ihre Robustheit aus und können den hiesigen Witterungsbedingungen und zukünftig zu erwartenden Klimaveränderungen gut widerstehen.

Durch den Bau des Endlagers werden und wurden Flächen versiegelt. Mit der Schaffung von so genannten Ausgleichs- und Ersatzmaßnahmen werden Ersatzflächen geschaffen, die begrünt werden. Das Bundesnaturschutzgesetz sieht solche Maßnahmen vor, wenn durch Baumaßnahmen unvermeidbare Beeinträchtigungen von Natur und Landschaft entstehen.

Die neu bepflanzten Flächen liegen in unmittelbarer Nähe des Betriebsgeländes Konrad 2. Insgesamt handelt es sich um zwei Bereiche: eine Fläche an der äußeren Anbindung zwischen der Zufahrtsstraße und der Gleisanlage sowie eine Fläche südlich der Kreisstraße (K39) und westlich des Stichkanals.

Wesentliche Arbeiten

Schachtgelände Konrad 1

Zum Schachtgelände Konrad 1 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 1.

  • Eine Baufirma erneuert die Zufahrt zur Schachtanlage Konrad 1. Arbeiter*innen bauen aktuell den Fahrbahnunterbau und setzen die Bord- und Rinnensteine. Außerdem stellen sie die Masten für die Straßenlaternen auf. Die Erneuerung erfolgt nach den Vorgaben aus der Genehmigung des Endlagers Konrad.

Schachtbau Konrad 2

Die Schachtröhre von Schacht Konrad 2 muss vor dem Neubau der Seilfahrtanlage qualifiziert und an einigen Stellen erweitert werden.



  • Bauleute betonieren die letzte Etappe der Schachtkellerdecke und schließen die Arbeiten ab.

  • Bei der Umladestation in 850 Meter Tiefe bauen Bergleute eine zweite Ebene auf dem zuletzt errichteten Traggerüst auf. Diese ist erforderlich, um höher gelegene Bereiche für den Einbau der Innenschalen zu erreichen.

Schachtgelände Konrad 2

Zur Schachtanlage Konrad 2 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 2.


  • Ein Dienstleister beendet am Schacht Konrad 2 die Pflanzung von Sträuchern und Bäumen.

  • Bauleute errichten ein Stützgerüst beim Lüftergebäude und montieren Schalungselemente und Bewehrung für die Betonage des Abwetterkanals.

Bergbauliche Arbeiten

Die Bergleute müssen durch ständige Kontrollen und Nachsorgearbeiten den sicheren Betrieb des Bergwerks Konrad gewährleisten.


  • Techniker*innen schließen die Arbeiten an der Druckluftleitung im Bereich des Betonwerks auf der 3. Ebene ab. Anschließend verlegen sie dort eine Wasserleitung. Die Leitungen verbinden die einzelnen Komponenten des Betonwerks.

  • Bauleute verlegen im Bereich der 2. Ebene des Betonwerks Entstaubungsleitungen und beginnen dann mit der Montage einer Druckluftleitung.

Im Gespräch

Im Rahmen unserer Öffentlichkeitsarbeit können sich alle interessierten Bürgerinnen und Bürger über das Endlager Konrad informieren und mit uns ins Gespräch kommen.
Darüber hinaus tauschen wir uns mit Fachleuten und Vertretern aus Politik und Gesellschaft aus und lassen diese Rückmeldungen in unsere Arbeit einfließen.


  • Die Infostelle Konrad öffnet mittwochs und donnerstags von 10:00 bis 17:00 Uhr sowie nach Vereinbarung.

Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen im Endlager Konrad. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Info Konrad gerne für weitere Auskünfte zur Verfügung.
