Aktuelle Arbeiten – Endlager Konrad
Übersicht über die wesentlichen Arbeiten im Juli 2026
Erste Abnahme im Rahmen der Gesamtabnahmeprüfung erfolgt
Im Monatsbericht Februar 2026 wurde die Gesamtabnahmeprüfung (GAP) des Endlagers Konrad vorgestellt. In der GAP ist die grundsätzliche Art und Weise der Prüfung für die Anlagen, Systeme und Komponenten (ASK) festgelegt. Die Expert*innen der Bundesgesellschaft für Endlagerung (BGE) haben Prüfprogramme entwickelt, in denen die einzelnen Prüfschritte beschrieben sind.

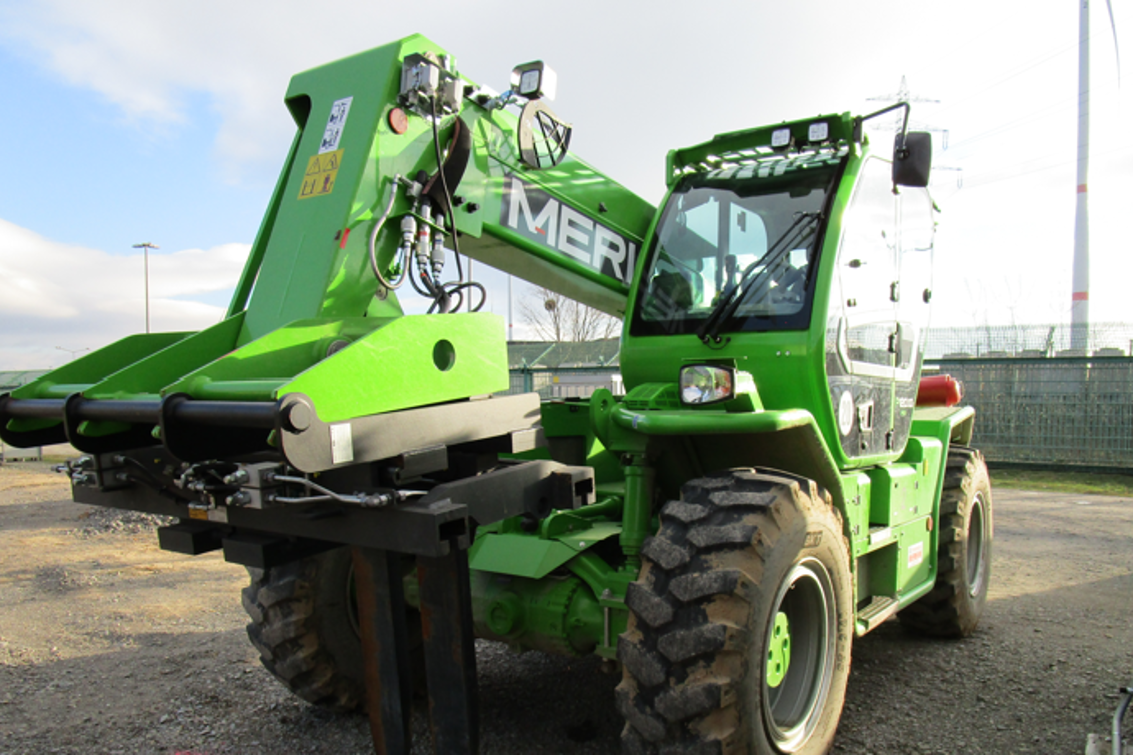

Jetzt sind die ersten ASK zur vorgesehenen Nutzung übergeben worden. Es wurden insgesamt ein Dutzend ASK, im Wesentlichen Fahrzeuge ohne atomrechtliche Anforderung, für den Einsatz unter und über Tage geprüft und abgenommen. Die Tests waren positiv, die einwandfreie Funktion der Fahrzeuge wurde bestätigt. Die Fahrzeuge wurden anschließend zur Nutzung an die Abteilung Endlagerbetrieb übergeben.
Sämtliche ASK werden nach und nach in den bestimmungsgemäßen Gebrauch überführt. Dieses Jahr folgen weitere Fahrzeuge, technische Anlagen, Brandmeldeanlagen, Gebäude sowie technische Gebäudeausrüstung. Ein Großteil der ASK sind ohne atomrechtliche Bedeutung, weitere unterliegen hingegen dem Atomrecht und müssen zusätzliche Schnittstellenprüfungen bestehen. Diese Prüfungen können längere Zeiträume in Anspruch nehmen.
Wesentliche Arbeiten
Schachtbau Konrad 1
Neben dem Neubau der beiden Seilfahrtanlagen muss auch die Schachtröhre von Schacht Konrad 1 qualifiziert werden.
- Mitarbeiter*innen einer Fachfirma bereiten die Montage einer Schiebebühne beim Führungsgerüst vor.
Schachtbau Konrad 2
Die Schachtröhre von Schacht Konrad 2 muss vor dem Neubau der Seilfahrtanlage qualifiziert und an einigen Stellen erweitert werden.
- Bauleute beginnen im Bereich des sogenannten Blindorts der Umladestation in 850 Metern Tiefe mit der Betonage des Deckenbereichs (Firste).
Schachtgelände Konrad 2
Zur Schachtanlage Konrad 2 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 2.
- Mitarbeiter*innen einer Baufirma führen Schal- und Bewehrungsarbeiten der Wände für den Bau des Förderturms durch.
- Bauleute setzen die Errichtung des Schutzmauerwerks beim Lüftergebäude sukzessive fort. Es dient dazu, dass kein Grundwasser durch die Kellerwände dringt. Im Anschluss daran wird der Bauzwischenraum der Baugrube immer weiter mit Erde verfüllt.
- Bauleute führen Erdarbeiten durch, um das Baufeld für die Pufferhalle vorzubereiten.
- Beim Bauteil A1 verlegen Bauleute Rohre für die notwendigen Grundleitungen und verfüllen den Bereich im Anschluss mit Erde. Im Bauteil A2 führen sie weitere Bewehrungsarbeiten für das Streifenfundament durch. Im Bauteil A3 wird eine Kellerdecke errichtet. Die Errichtung der Umladehalle ist in drei Bauteile gegliedert, A1-A3.
Bergbauliche Arbeiten
Die Bergleute müssen durch ständige Kontrollen und Nachsorgearbeiten den sicheren Betrieb des Bergwerks Konrad gewährleisten.
- Beim Betonwerk unter Tage bauen Fachleute die Förderbänder ein.
Im Gespräch
Im Rahmen unserer Öffentlichkeitsarbeit können sich alle interessierten Bürgerinnen und Bürger über das Endlager Konrad informieren und mit uns ins Gespräch kommen.
Darüber hinaus tauschen wir uns mit Fachleuten und Vertretern aus Politik und Gesellschaft aus und lassen diese Rückmeldungen in unsere Arbeit einfließen.
- Die Infostelle Konrad öffnet mittwochs und donnerstags von 10:00 bis 17:00 Uhr sowie nach Vereinbarung.
Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen im Endlager Konrad. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.
Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Info Konrad gerne für weitere Auskünfte zur Verfügung.
