Aktuelle Arbeiten – Endlager Konrad

Übersicht über die wesentlichen Arbeiten im Juni 2026

Neubau der Zufahrtsstraße zum Schachtgelände Konrad 1

Seit dem Frühjahr 2026 wird die Zufahrtsstraße zur Schachtanlage Konrad 1 erneuert. Der Neubau der Straße direkt vor dem Werksgelände erfolgt nach den Vorgaben aus dem Planfeststellungsbeschluss für die Errichtung und den Betrieb des Endlagers Konrad. Die Zufahrtsstraße wird in Asphaltbauweise errichtet. Sie erhält eine Entwässerung für Niederschlagswasser, einen Gehweg sowie eine Zaunanlage.

Die Gesamtbaumaßnahme ist in mehrere Abschnitte gegliedert. Auf diese Art werden die Betriebsabläufe auf der Schachtanlage nicht so stark behindert. Ziel der Maßnahme ist eine leistungsfähige und den betrieblichen Anforderungen entsprechende Erschließung des Betriebsgeländes am Schacht Konrad 1.

Auf Konrad 1 befinden sich die Fördereinrichtungen für die Personen- und Materialtransporte zur Versorgung des Endlagers Konrad. Außerdem sind auf dem Gelände die Betriebswerkstatt, die Betriebsbüros sowie die Band- und Verladeanlage für den Abtransport von überschüssigem Gestein, das beim Bau von Einlagerungskammern anfällt, untergebracht.


Wesentliche Arbeiten

Schachtgelände Konrad 1

Zum Schachtgelände Konrad 1 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 1.

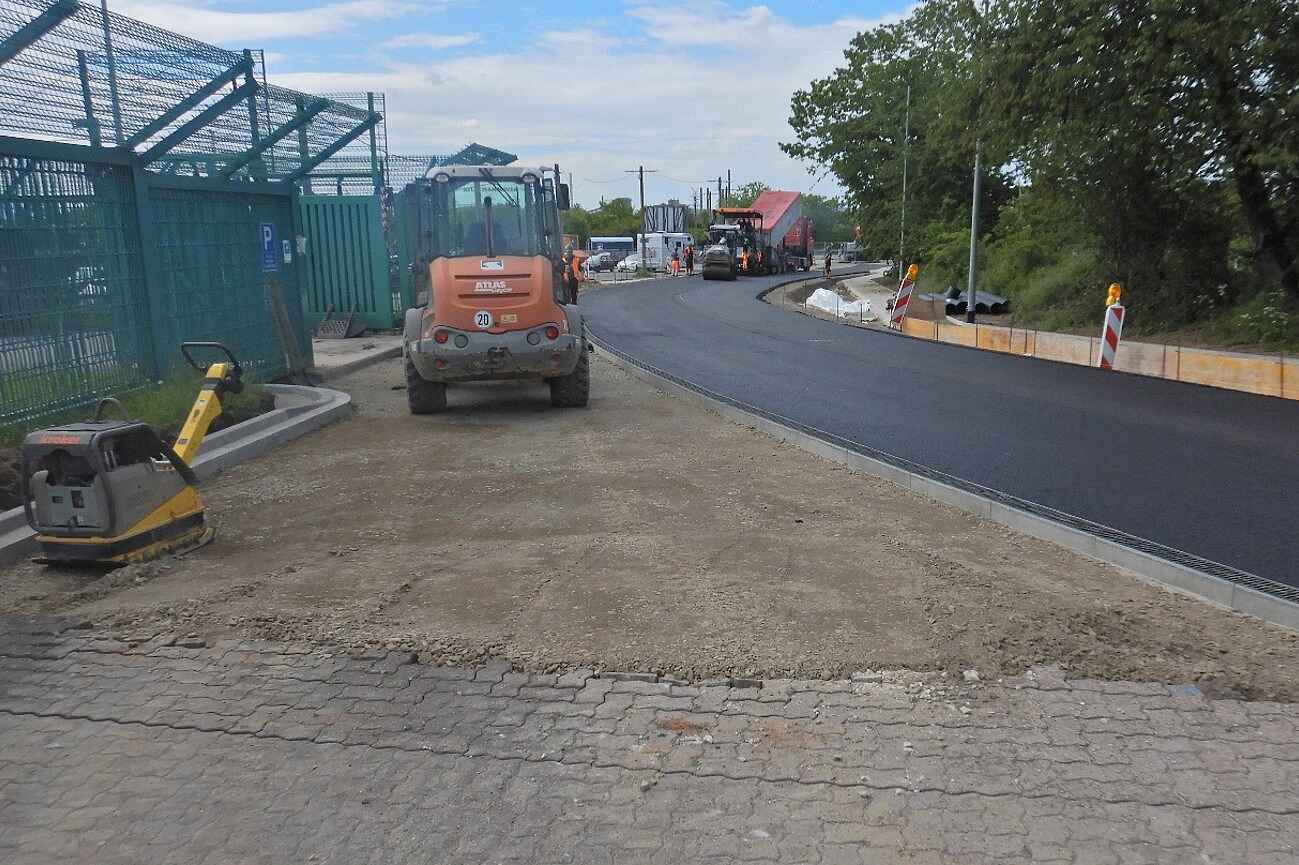

  • Arbeiter*innen einer Straßenbaufirma stellen den ersten Abschnitt der neuen Zufahrtsstraße fertig und beginnen mit den Arbeiten im nächsten Abschnitt.

  • Fachleute richten in einem freien Bereich einer Bürocontaineranlage ein Bistro für die Belegschaft auf Konrad 1 ein.

  • Bauleute führen vorbereitende Arbeiten am Baugerüst für den Führungsgerüstwechsel durch.

Schachtbau Konrad 2

Die Schachtröhre von Schacht Konrad 2 muss vor dem Neubau der Seilfahrtanlage qualifiziert und an einigen Stellen erweitert werden.



  • Bauleute bauen an der Umladestation in 850 Metern Tiefe weitere Schalungen für den Betonausbau ein.

  • Eine Baufirma bringt zur Vorbereitung der Errichtung des Förderturms eine Montageabdeckung auf der Schachtkellerdecke an. Diese dient der Abdeckung von Aussparungen für Einbauteile (zum Beispiel für die Flurförderanlage), die später in der Schachtkellerdecke montiert werden.

  • Arbeiter*innen des Auftragnehmers für die Errichtung des Förderturms setzen auf die Fundamente in den Ecken des Schachtkellers Lastaufnahmeplatten. Dort werden später die Stützen des Stahlskeletts aufgesetzt.

  • Bauleute beginnen mit dem Betonbau der Schachthallenwände.

Schachtgelände Konrad 2

Zur Schachtanlage Konrad 2 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 2.


  • Bauleute arbeiten am Streifenfundament des Bauteils A2 der Umladehalle. Beim Bauteil A3 dichten sie die Wände des Untergeschosses ab und beginnen mit den Schalungsarbeiten für die Decke.

  • Eine Baufirma betoniert den unteren Teil des Lüfterkanals zwischen dem Schachtkeller und dem Lüftergebäude.


Bergbauliche Arbeiten

Die Bergleute müssen durch ständige Kontrollen und Nachsorgearbeiten den sicheren Betrieb des Bergwerks Konrad gewährleisten.


  • Bergleute befestigen Stahlmatten am zukünftigen Standort der Wetterkühlmaschine und bringen anschließend Spritzbeton auf.

  • Eine Firma errichtet auf der zweiten Ebene beim Waschplatz für Baufahrzeuge eine Krananlage.

  • Arbeiter*innen montieren Druckluftrohre an der sogenannten Luftkanone am vertikalen Erzbunker der Baustoffanlage.


Im Gespräch

Im Rahmen unserer Öffentlichkeitsarbeit können sich alle interessierten Bürgerinnen und Bürger über das Endlager Konrad informieren und mit uns ins Gespräch kommen.
Darüber hinaus tauschen wir uns mit Fachleuten und Vertretern aus Politik und Gesellschaft aus und lassen diese Rückmeldungen in unsere Arbeit einfließen.


  • Die Infostelle Konrad öffnet mittwochs und donnerstags von 10:00 bis 17:00 Uhr sowie nach Vereinbarung.

Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen im Endlager Konrad. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Info Konrad gerne für weitere Auskünfte zur Verfügung.
